Поставку в действующий ресторан планируют как отдельную операцию: назначают окно, освобождают маршрут, защищают зал, делят замену на этапы и возвращают места в работу только после приёмки. Полностью исключить влияние на гостей удаётся не всегда, поэтому план должен заранее определить допустимые ограничения и порядок остановки работ.
Сначала разделите поставку на управляемые этапы
Одна большая доставка сокращает число приездов, но повышает нагрузку на вход, складирование и приёмку. Поэтапная замена дольше по календарю, зато ресторан сохраняет часть посадочных мест и может проверять каждую группу до перехода к следующей.
| Этап | Результат | Кто подтверждает |
|---|---|---|
| Подготовка | Состав поставки, окно, маршрут, зона временного хранения и ответственные согласованы | Управляющий, поставщик, служба эксплуатации |
| Доставка | Партия доставлена без блокировки эвакуационных и рабочих путей | Ответственный за объект |
| Приёмка | Количество, маркировка, состояние и комплектность сверены с документами | Уполномоченный приёмщик |
| Замена | Старая мебель выведена, новая собрана и установлена по согласованной схеме | Монтажник и управляющий |
| Возврат в работу | Мебель устойчива, проходы свободны, упаковка и инструмент убраны | Ответственный за зал |
Чек-лист до приезда машины
- сверить адрес, контакт, состав партии и версию спецификации;
- назначить временное окно с учётом загрузки кухни, зала и соседних помещений;
- измерить двери, повороты, лифты и другие узкие места по габаритам упаковки;
- отделить маршрут доставки от пути гостей и персонала;
- защитить пол, стены, дверные проёмы и мебель, которая остаётся в зале;
- подготовить освещённую зону приёмки и место для упаковки;
- зафиксировать, кто вправе принять товар, отметить расхождение и остановить монтаж.
Проверка маршрута относится к конкретному объекту и партии. Допустимые нагрузки лифта, правила здания и требования безопасности берут из документов объекта, а не из общей памятки.
Как заменить мебель по этапам
- Выберите первую ограниченную зону, которую можно вывести из работы без блокировки основного обслуживания.
- Уберите старую мебель и сразу отметьте, что пойдёт в ремонт, резерв, возврат или выбытие.
- Соберите и проверьте новую группу вне гостевого потока, если помещение это позволяет.
- Поставьте мебель по плану и проверьте рабочие проходы в реальном положении стульев.
- Верните зону в работу после приёмки; затем переходите к следующему участку.
Если этап создаёт небезопасный маршрут, мешает работе кухни или оставляет упаковку в гостевой зоне, работы останавливают до устранения конфликта. Сохранение выручки не отменяет требований безопасности и условий объекта.

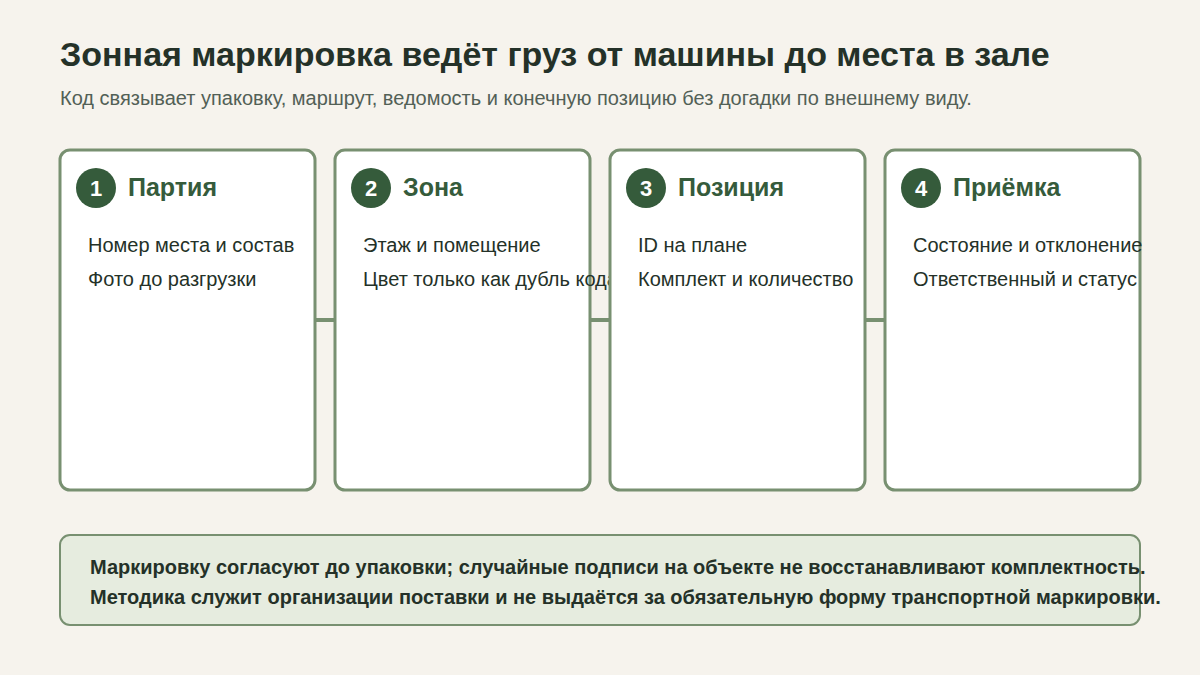

Приёмка партии перед возвратом мест в работу
Сверьте количество и коды моделей со спецификацией мебели. Осмотрите упаковку и изделия, проверьте комплектность, устойчивость, сборку, отделку и заметные повреждения. Расхождения занесите в акт или ведомость дефектов с фотографиями и привязкой к позиции.
Методика «Каре»: зона возвращается в работу после пяти подтверждений: партия принята, сборка завершена, мебель устойчива, проходы восстановлены, упаковка и инструмент удалены. Это рабочий протокол, а не универсальная юридическая форма приёмки.
До доставки проведите маршрутный осмотр
| Точка | Что измерить/проверить |
|---|---|
| Вход | Фактический световой проём, пороги, время доступа |
| Лифт | Дверной проём, кабину, грузоподъёмность по данным объекта |
| Лестница/повороты | Узкие места для самой крупной упаковки |
| Зал | Маршрут без пересечения с гостями и горячими зонами |
| Временное хранение | Сухая защищённая зона, идентификация партий |
Разделите «грязный» и «чистый» этап
Снятие старой мебели, упаковка и вывоз образуют грязный поток; распаковка новой мебели и финальная расстановка — чистый. Если они идут одновременно через один узкий маршрут, растёт риск повреждения новой отделки и конфликт с работой ресторана.
План отката
Для каждой очереди замены заранее решите, что делать, если часть новой партии не проходит приёмку. Рабочий вариант: сохранить старую группу до PASS новой, иметь временную зону хранения и не демонтировать весь зал до проверки первой секции.
Критерий возврата места в эксплуатацию
- предмет идентифицирован и соответствует позиции;
- нет транспортного повреждения;
- сборка завершена;
- устойчивость/геометрия проверены;
- упаковка и инструмент убраны;
- маршрут гостя и персонала восстановлен.
Возврат «по времени» без приёмки создаёт риск обнаружить дефект уже во время сервиса.
Карта операции
| Риск | Предупреждающее действие | Сигнал остановки |
|---|---|---|
| Пересечение с гостями | Развести время и маршрут | Доставка входит в действующий гостевой поток |
| Повреждение отделки | Защитить поверхности и назначить место распаковки | Упаковку вскрывают на незащищённом полу |
| Потеря комплектности | Принимать по позициям и маркировке | Нельзя связать деталь с изделием или документом |
| Преждевременный запуск | Проверять группу до открытия зоны | Есть люфт, незавершённый крепёж или перекрытый проход |
Для планирования партии и последовательности работ используйте график комплектации мебели. Обсудить поставку, замену и комплектацию действующего зала можно с командой «Каре Мебель».
Связанный расчёт резерва: как определить запас стульев и сменных деталей.
